乌图(昆仑山)750千伏变电站进入调试验收阶段
发布时间:
2023-11-13 18:48
近日,乌图(昆仑山)750千伏变电站新建工程完成施工单位三级自检工作,标志着该变电站工程紧进入最后调试验收攻坚阶段。

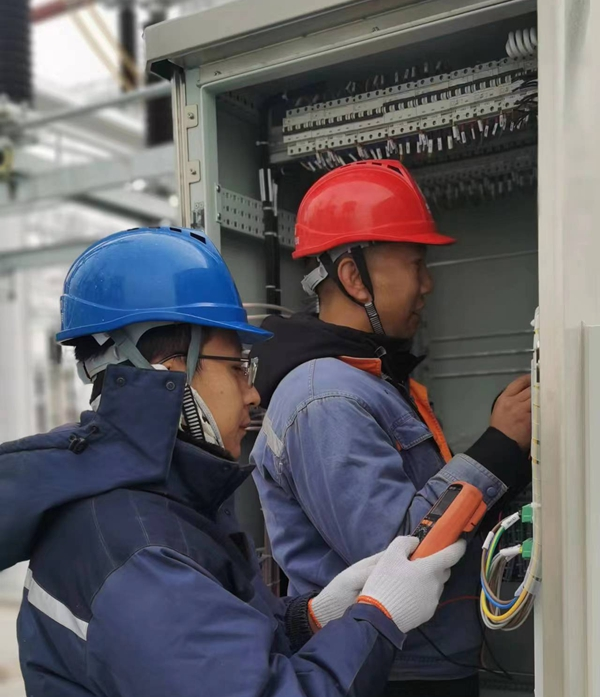

继保人员对电流回路进行检查。(崔健飞 摄)
据悉,现阶段进行的电气设备试验、调试,是在电气设备安装完成之后,设备通电正式运行之前必须进行的试验环节。通过相关的试验数据及试验结果,来检验设备的完整性和安装的正确性,排查设备自身或安装过程中出现的缺陷或隐患,保证设备能正常投入使用,确保设备带电后可靠稳定运行。
“现阶段正在开展电气试验的调试工作,试验主要包括电气设备试验、继电保护调试等。调试专业当前进度完成总量的60%,其中电气试验完成90%,保护调试完成30%。下阶段,乌图(昆仑山)750千伏变电站将开展站内组网,保护装置SCD文件下载及保护带开关传动以及站内信息核对等工作,保证高质量完成各项任务,确保按期投运。”该站调试负责人崔建飞说。
二次调试人员对主变通风进行调试工作。(崔健飞 摄)
截至目前,乌图(昆仑山)750千伏变电站新建工程已全面完成电气设备安装阶段,全面进入试验、调试收尾阶段,全体施工人员全力以赴鏖战竣工目标,确保工程具备竣工条件。(蒙珝 崔建飞)
