乌图(昆仑山)-柴达木750千伏线路工程I标完成跨越青藏铁路架线施工
发布时间:
2023-08-31 18:01
8月30日,随着高空作业人员将跨越架绝缘安全网的顺利拆除,标志着由青海送变电工程有限公司负责施工的乌图(昆仑山)-柴达木750千伏线路工程I标圆满完成跨越青藏铁路架线施工任务。

青海送变电展开跨越青藏铁路架线施工(王衍皓 摄)
乌图(昆仑山)—柴达木750千伏线路工程Ⅰ标起于柴达木 750千伏变电站,线路全长约92.129千米,新建铁塔200基,其中直线塔170基,耐张塔30基。工程建成投产后将促进地区新能源更大规模开发,同时实现了“西电东送”的重要战略部署,拉动地区新能源产业和经济发展。

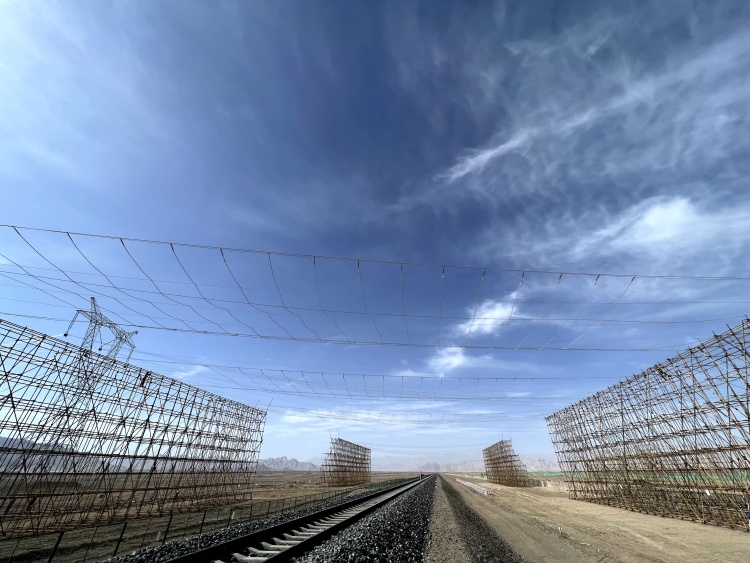

青海送变电完成跨越青藏铁路导地线展放工作(王衍皓 摄)
跨越青藏铁路施工前期,青海送变电公司提前6个月与铁路部门积极对接,组织召开线路跨越专项施工方案审查会,同时组织监理、业主等相关部门人员,对每一项跨越危险点进行了逐一梳理排查,对此次专项跨越任务的人员组织、施工工艺、技术保障、组织措施、危险点管控、施工预警处理等方案内容进行严格审核把关。
此次跨越青藏铁路架线段I回长度1.166千米,II回长度1.191千米,被跨越的青藏铁路属于重要交通枢纽,安全风险和施工要求高,施工面临工期紧、任务重和安全管控压力大。考虑到青藏铁路的重要性和特殊性,结合以往公司跨越铁路施工经验,最终采用搭设跨越架封网的方式跨越施工。即利用天窗时间,在铁路接触网上空与线路交叉区域架设安全网。期间铁路在安全网的保护下正常运行,安全网上方,青海送变电施工人员采用张牵设备进行导地线展放。
“此次跨越青藏铁路架线施工是本工程二级风险重要跨越施工,我们秉承‘超前谋划、科学组织’的工作方针,安排专人提前与铁路部门沟通协调,进行施工方案审批和跨越铁路手续办理,并严格按照施工方案及铁路垂直天窗点制定施工计划,安全地完成了此次跨越施工任务。”在施工现场,项目负责人李相军说。
为确保此次大规模跨越施工万无一失,施工项目部加大跨越现场人员、车辆投入,在跨越现场加大巡查和指挥力度,紧盯各个作业面的安全施工管理,增加高空作业力量,特别针对跨越网设立专人进行24小时不间断守护。
据悉,此次重要跨越完成后将对整个工程全线贯通奠定坚实的基础。下一步,青海送变电公司将继续加强施工现场安全管控,按照时间节点完成剩余架线施工任务,确保工程按期顺利带电投运。(邹建华 王衍皓)
来源:
作者:

版权及免责声明:
一、未经本网站授权,任何媒体、网站及个人不得转载、复制、重制、改动、展示或使用中国能源产业发展网的局部或全部原创内容或服务。违反上述声明者,本网站将追究其法律责任。
二、本网站摘录或转载的属于第三方的信息,目的在于传递更多信息,内容仅供参考,并不代表本网站赞同其观点和对其真实性负责。若不慎涉及侵权,请在相关内容刊发之日起30日内联系我们,我们将第一时间进行删除处理 。
联系电话:010-53526198 邮箱:zgnycyfznh@163.com
中国国际供应链促进博览会
环球网能源频道
凡特科技

| 相关推荐
能源金融
2023-09-27
2023-09-26
2023-09-26
2023-09-26
2023-09-26
2023-09-25
2023-09-25
2023-09-25
高端沙龙

2022能博会大咖云集

推荐阅读
