国网青海超高压公司开展750千伏郭隆-杜鹃双回线路验收工作
发布时间:
2022-06-20 18:04
6月16日,在位于青海省海东地区的750千伏郭隆-杜鹃双回线路验收现场,国网青海超高压公司输电检修人员正在紧张有序开展线路验收工作。

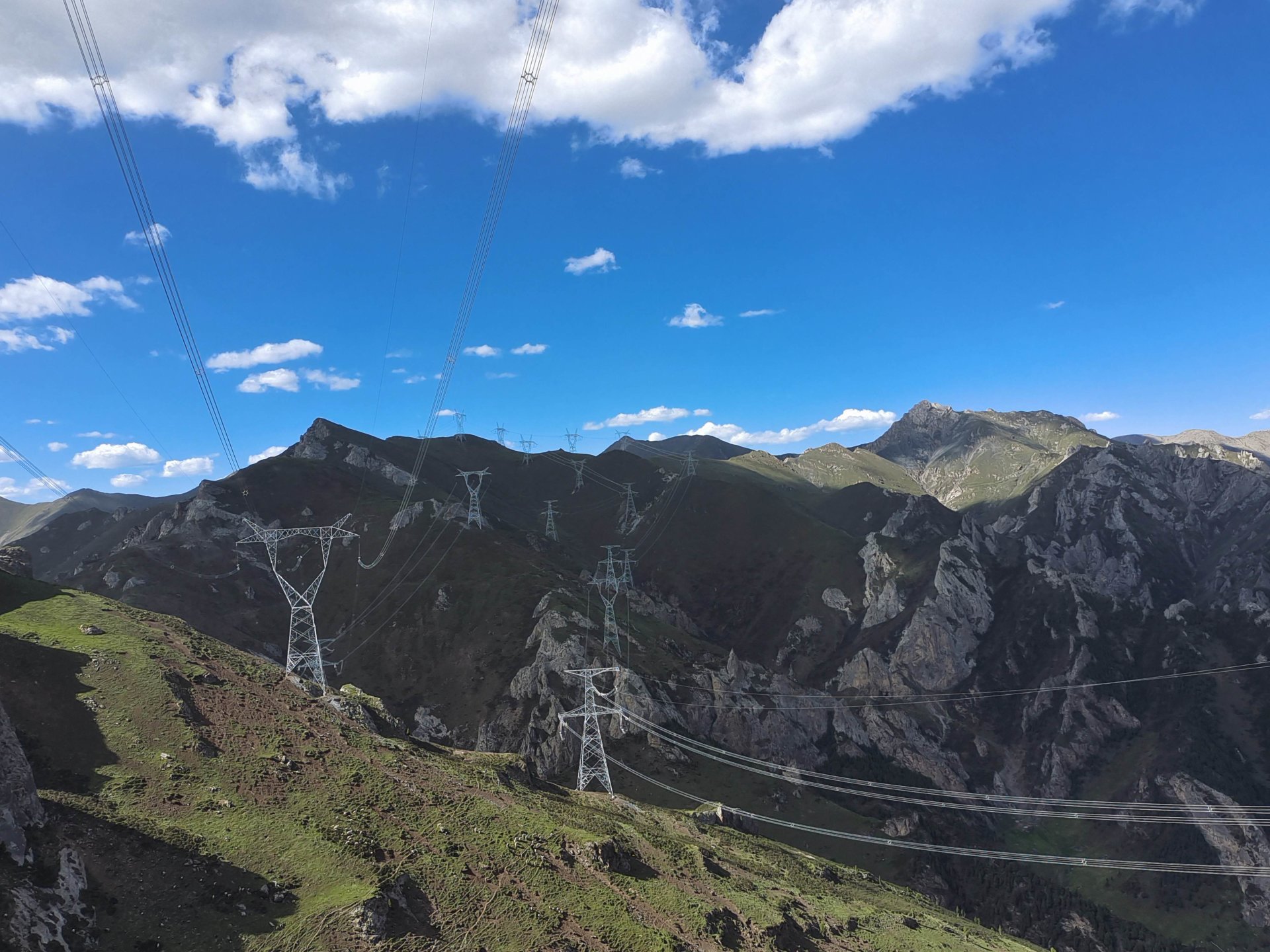

新建750千伏郭隆-杜鹃双回线路 (姜栋奎 摄)
750千伏郭隆-杜鹃双回线路工程是750千伏西宁北输变电工程的配套线路,起于郭隆750千伏变电站,止于杜鹃750千伏变电站,双回线路全长175.25公里,铁塔294基,位于海拔2500米至4000米之间的丘陵、山地及高山地区,山路崎岖、沟壑纵横、交通不便。
目前,750千伏西宁北输变电工程已进入竣工验收阶段,面对工程地形环境复杂、通信交通不便、高原气候多变等困难,该公司提前策划、周密部署,组织各专业技术骨干对新建杜鹃750千伏变电站相关设备及750千伏郭隆-杜鹃双回750千伏线路开展验收工作。其中,72名输电检修专业人员分7个验收组、2个测量组对2条输电线路及全线铁塔开展验收工作,确保郭隆-杜鹃750千伏双回输电线路验收工作安全、优质完成。
此次线路验收采用人工、智能双轨验收的方式,以逐基登塔、逐档走线、逐基测量接地电阻、基础开挖抽检等方式对双回线路全线铁塔及输电线路开展验收工作。高空走线人员逐基登塔检查,确保电气元件符合工艺标准、满足运行要求,避免存在隐蔽缺陷;地面验收人员对杆塔主体进行逐基检查,对电气连接部分、线路通道、附属设施等逐一进行检查验收,杜绝遗留隐蔽缺陷;安排专人利用无人机开展空中巡视及安全监督,提升人员验收效率和验收安全系数,同时做好线路技术资料及影像资料收集工作。
此外,该公司结合“安全生产月”活动,组织安全督查人员深入验收现场全程跟踪开展安全质量监督,加大反违章纠察力度,全面把控验收质量和进度,确保750千伏郭隆-郭隆双回线路“零缺陷”投入运行,为750千伏西宁北输变电工程投运打下坚实基础。(张璞 姜栋奎)
中国能源产业发展年会
环球网能源频道
能源产业聚焦
新闻线索热线:010-53526198
投稿邮箱:zgnycyfznh@163.com
(版权声明:本站图文均转自网站,如有侵权,请联系删除!)
来源:
中国能源产业发展网
作者:
张璞 姜栋奎

版权及免责声明:
一、未经本网站授权,任何媒体、网站及个人不得转载、复制、重制、改动、展示或使用中国能源产业发展网的局部或全部原创内容或服务。违反上述声明者,本网站将追究其法律责任。
二、本网站摘录或转载的属于第三方的信息,目的在于传递更多信息,内容仅供参考,并不代表本网站赞同其观点和对其真实性负责。若不慎涉及侵权,请在相关内容刊发之日起30日内联系我们,我们将第一时间进行删除处理 。
联系电话:010-53526198 邮箱:zgnycyfznh@163.com
“510”中国品牌日-能源产业品牌宣传周
环球网能源频道
能源产业聚焦


| 相关推荐
能源金融
2023-11-27
2023-11-21
2023-11-20
2023-11-15
2023-11-15
2023-11-15
2023-11-14
2023-11-13
高端沙龙

2022能博会大咖云集

推荐阅读
暂无数据
