海阳核电4号核岛CA01模块顺利吊装就位
发布时间:
2023-10-23 21:14
10月19日,海阳核电4号核岛反应堆厂房CA01模块顺利吊装就位。作为4号核岛重要里程碑节点,CA01模块顺利吊装为机组后续施工奠定了坚实的基础。

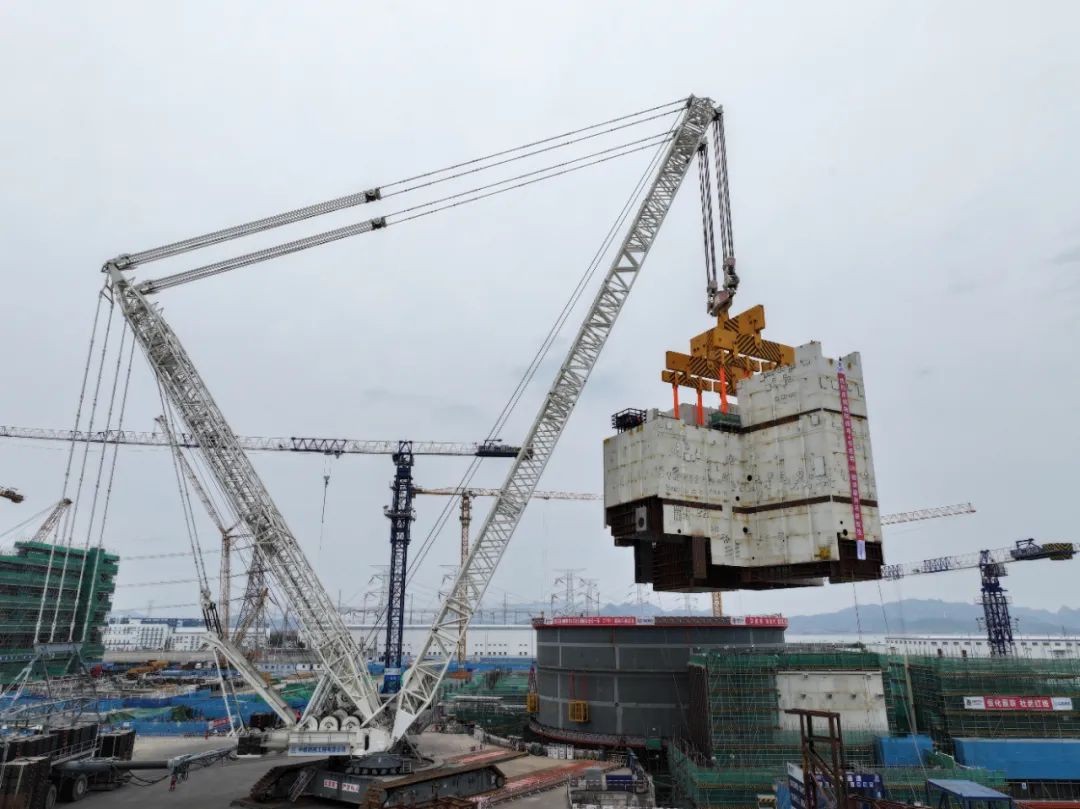

CA01模块长约29米,宽约27米,高24米,整体呈T字型结构,由47个子模块拼装而成,吊装总重量1050吨。模块就位于反应堆厂房中心位置,构成蒸汽发生器隔间、稳压器腔室及堆芯换料水箱等重要房间。本次吊装于15时7分开始起吊,经过起钩、悬停、旋转、带载行走、下落、调整等系列动作,历时3小时26分,于18时33分顺利就位,整个过程安全、平稳、有序。

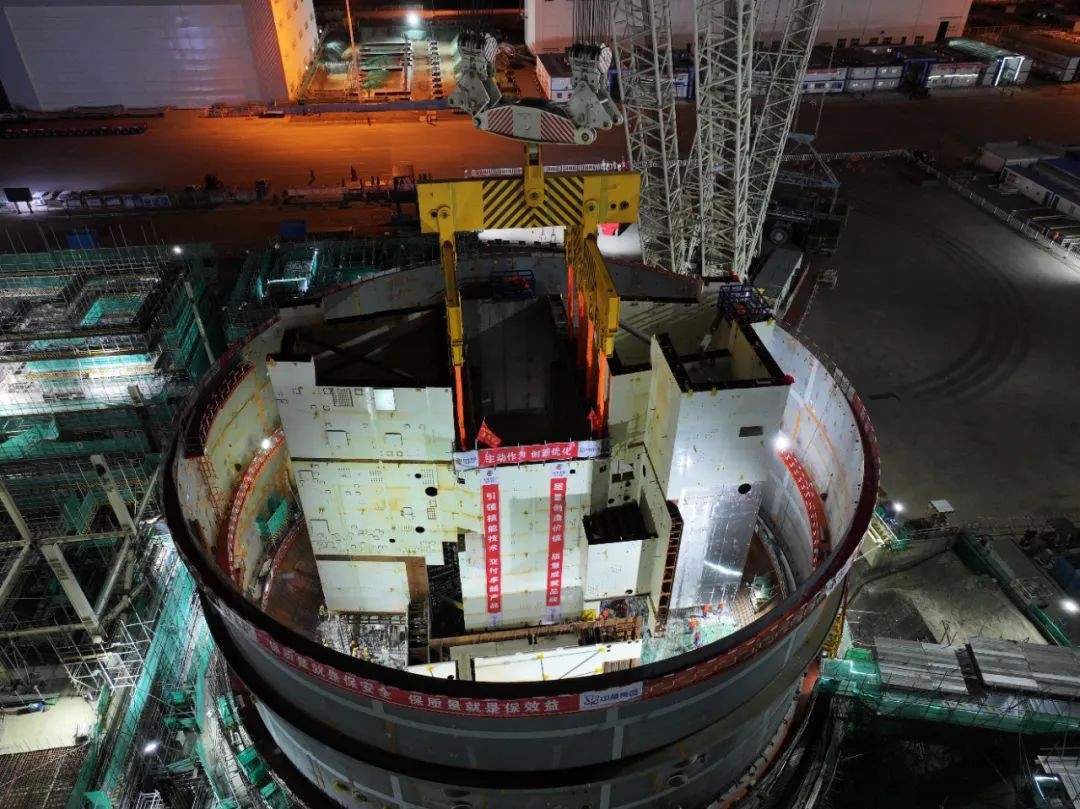

为保证CA01就位里程碑节点顺利实现,海阳核电成立专项工作小组,建立里程碑日会制度,实行表单化管理,逐条梳理各项先决条件及制约因素,明确责任狠抓落实。开展施工方案联合审查、吊装前专项质量监督检查、吊装先决条件检查等工作,严格把控安全质量,扎实做好各项吊装准备工作。
在施工技术方面,结合3号核岛CA01吊装经验反馈 ,通过优化预埋件等物项配置,修正计算机建模理论偏差,实现了模块重心的精确调整,模块起吊后水平度一次达标。采用全回转高运力运输平板车,有效提升了模块运输过程的安全性及可靠性。针对模块就位干涉问题,利用三维空间激光扫描技术,对就位区域钢筋等物项进行精准识别和分区干涉控制,有效降低了模块就位调整难度。
后续,山东核电将坚持“一次就把事情做好”的工作理念,严格落实营运单位的施工安全质量管理主体责任,积极安全有序推进3、4号机组项目建设,持续打造精品核电工程。
来源:
山东核电有限公司
作者:

版权及免责声明:
一、未经本网站授权,任何媒体、网站及个人不得转载、复制、重制、改动、展示或使用中国能源产业发展网的局部或全部原创内容或服务。违反上述声明者,本网站将追究其法律责任。
二、本网站摘录或转载的属于第三方的信息,目的在于传递更多信息,内容仅供参考,并不代表本网站赞同其观点和对其真实性负责。若不慎涉及侵权,请在相关内容刊发之日起30日内联系我们,我们将第一时间进行删除处理 。
联系电话:010-53526198 邮箱:zgnycyfznh@163.com
能源产业创新发展与品牌建设年会暨能源产业创新博览会
环球网能源频道
凡特科技

上一页
上一页
| 相关发电
| 相关推荐
能源金融
2023-11-27
2023-11-21
2023-11-20
2023-11-15
2023-11-15
2023-11-15
2023-11-14
2023-11-13
高端沙龙

2022能博会大咖云集
