全球首堆“玲龙一号”常规岛主行车吊装就位
发布时间:
2023-08-14 16:49

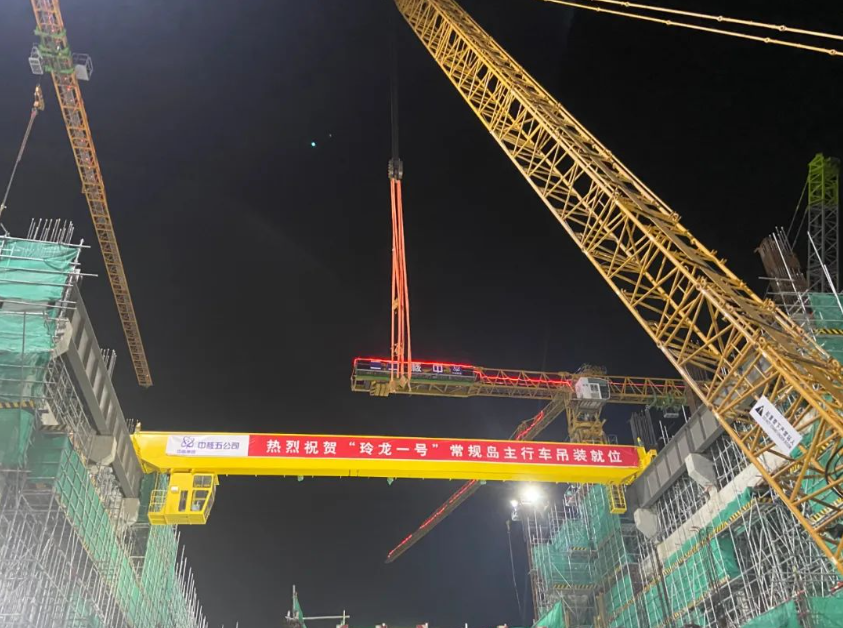

2023年8月13日凌晨2点58分,随着300T履带吊钩头缓缓降落,至此全球首堆“玲龙一号”常规岛主行车就位一级里程碑节点按期完成,标志着“玲龙一号”常规岛工程正式进入安装阶段。
全球首堆“玲龙一号”常规岛共设有两台行车,平行并列同轨道布置在18.80m层A-B排、1-8轴,两台行车的起重重量均为80/20t,跨度为27m,起升高度为26/29m。采用地面模块组装方式,行车组装分为三部分:小车滑线侧主梁模块组装、走台侧主梁模块组装、小车模块组装,三个模块地面组装完成后,分别吊装就位至行车轨道上安装。

为保证常规岛主行车按计划顺利吊装就位,海南项目部及各参建单位全力以赴,团结协作,将各项工作的“交接棒”快速、高效传递。从制造厂家到“玲龙一号”工程现场,从到货卸车到地面维护,从地面组装到第一根主梁的吊装,短短1.5月,各单位各部门有效联动,只为助力行车顺利吊装。

为深入贯彻党的二十大精神,落实党建与业务深度融合理念,海南项目部工程管理二部成立“拔山扛鼎”党员突击队,党员干部深入一线,以党建引领生产,充分发挥基层党组织战斗堡垒作用以及党员先锋模范带头作用,组织各参建方参加现场“碰头会”,不断梳理现场各方制约因素并提出相应的解决措施,切实做到“问题不过夜,思想不放松”。
2023年是中核集团“创新优化年”,同时也是“玲龙”腾飞的一年,常规岛主行车吊装工作首战告捷,是常规岛安装开工具有里程碑意义的节点,为后续主行车的投入运行以及常规岛凝汽器、汽轮发电机等重要设备的安装奠定坚实基础。
CNPE海南项目部将携手各参建单位接续奋斗,携手并进,为不断缔造属于“玲龙腾飞”的辉煌,砥砺前行。
来源:
中国核电工程有限公司
作者:

版权及免责声明:
一、未经本网站授权,任何媒体、网站及个人不得转载、复制、重制、改动、展示或使用中国能源产业发展网的局部或全部原创内容或服务。违反上述声明者,本网站将追究其法律责任。
二、本网站摘录或转载的属于第三方的信息,目的在于传递更多信息,内容仅供参考,并不代表本网站赞同其观点和对其真实性负责。若不慎涉及侵权,请在相关内容刊发之日起30日内联系我们,我们将第一时间进行删除处理 。
联系电话:010-53526198 邮箱:zgnycyfznh@163.com
510能源品牌周
环球网能源频道
能源产业聚焦

| 相关推荐
| 相关推荐
能源金融
2023-09-23
2023-09-22
2023-09-21
2023-09-20
2023-09-20
2023-09-20
2023-09-20
2023-09-18
高端沙龙

2022能博会大咖云集

推荐阅读
